Rekonštrukcia lávok cez potok Tŕstie v Starej Turej
Mesto Stará Turá pokračuje v úsilí zlepšovať bezpečnosť a kvalitu verejných priestranstiev v jeho centre. Jedným z aktuálnych projektov je rekonštrukcia lávok cez potok Tŕstie, významný vodný prvok a prirodzenú líniu, okolo ktorého sa historicky rozvíjalo naše mesto.
Potok Tŕstie – známy aj ako Topolecký potok – preteká stredom Starej Turej a vytvára prirodzenú bariéru pre pohyb peších aj automobilov. V jeho trase je preto vybudovaných viacero lávok a premostení, ktoré zabezpečujú dôležité spojenia medzi brehmi. Keďže v tejto časti mesta neexistuje chodník vedený rovnobežne s tokom, je potrebné zachovať aj počet peších lávok tak, aby zostala zabezpečená bezproblémová pešia dostupnosť centra.
Prečo je rekonštrukcia potrebná?
Mesto reaguje na podnety občanov, kde predovšetkým mamičky s kočíkmi dlhodobo avizujú, že prechod cez lávky je nebezpečný.

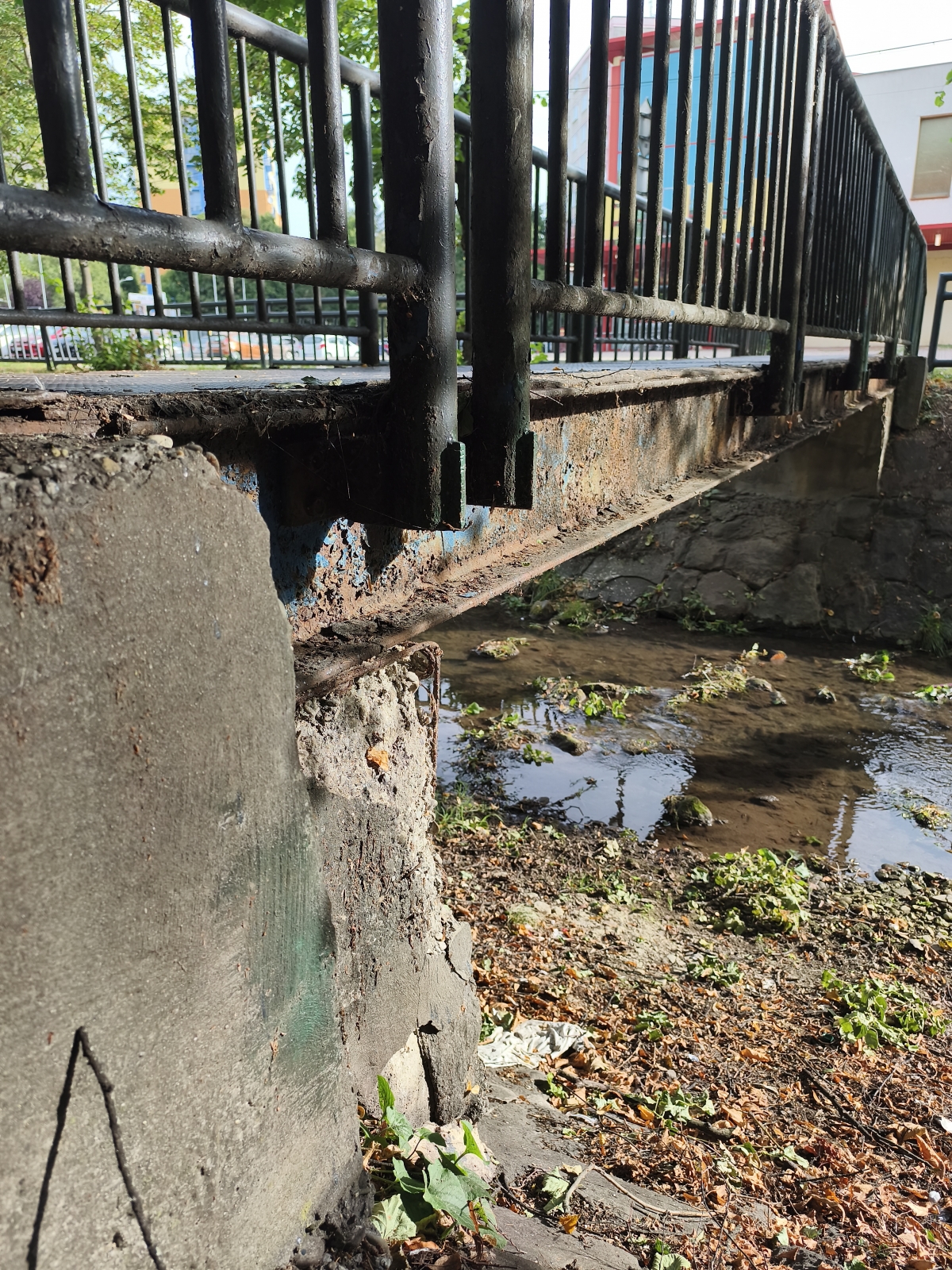

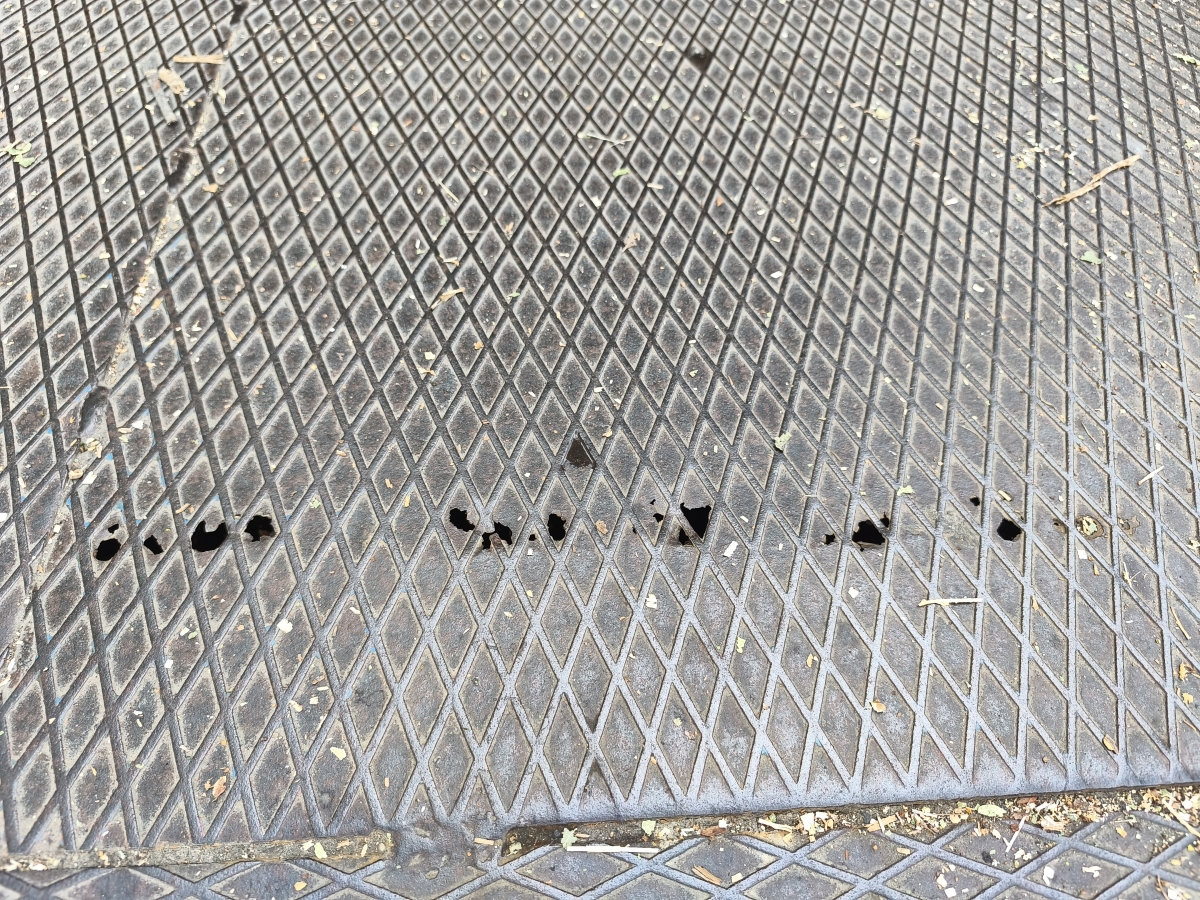

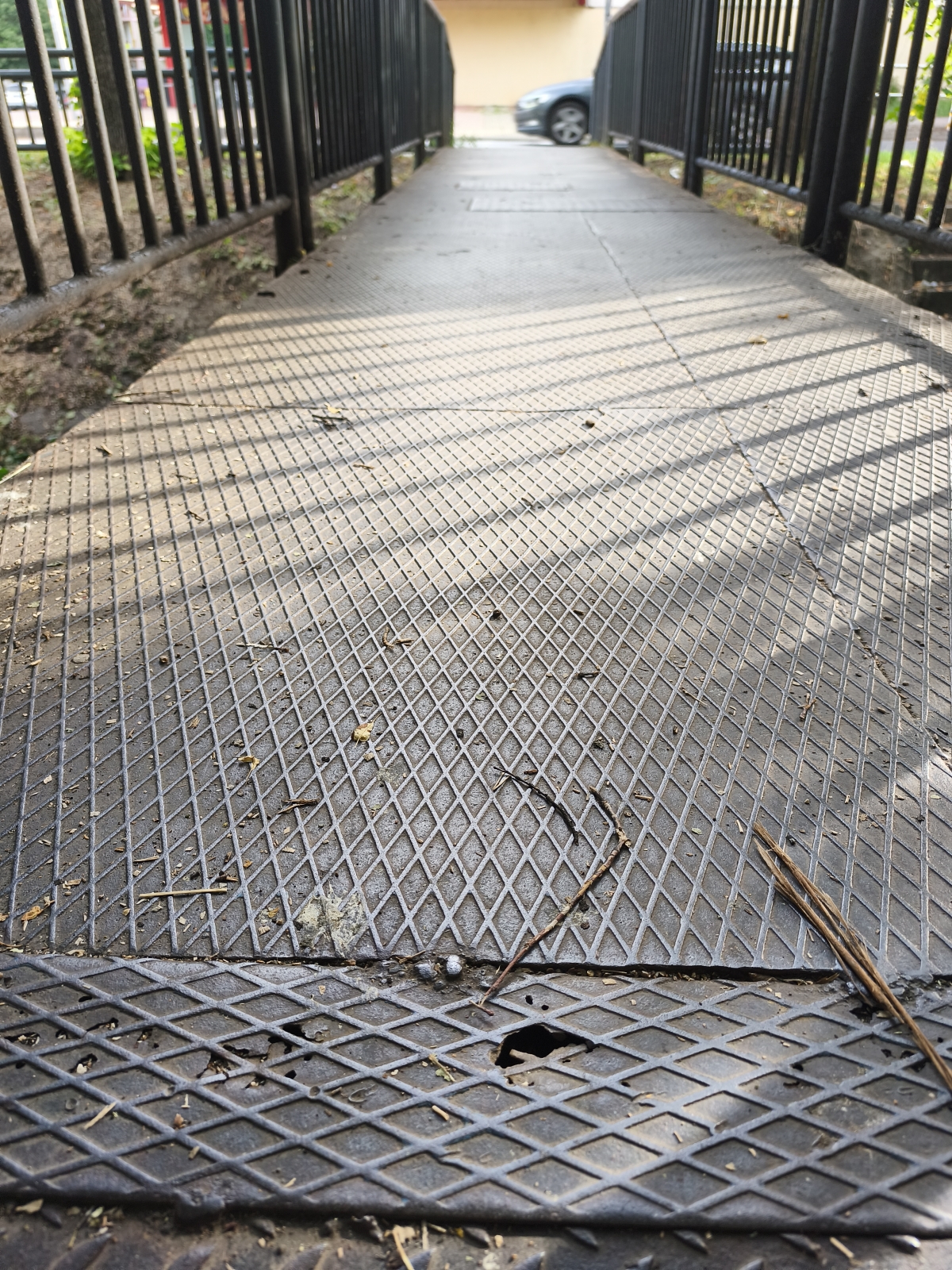

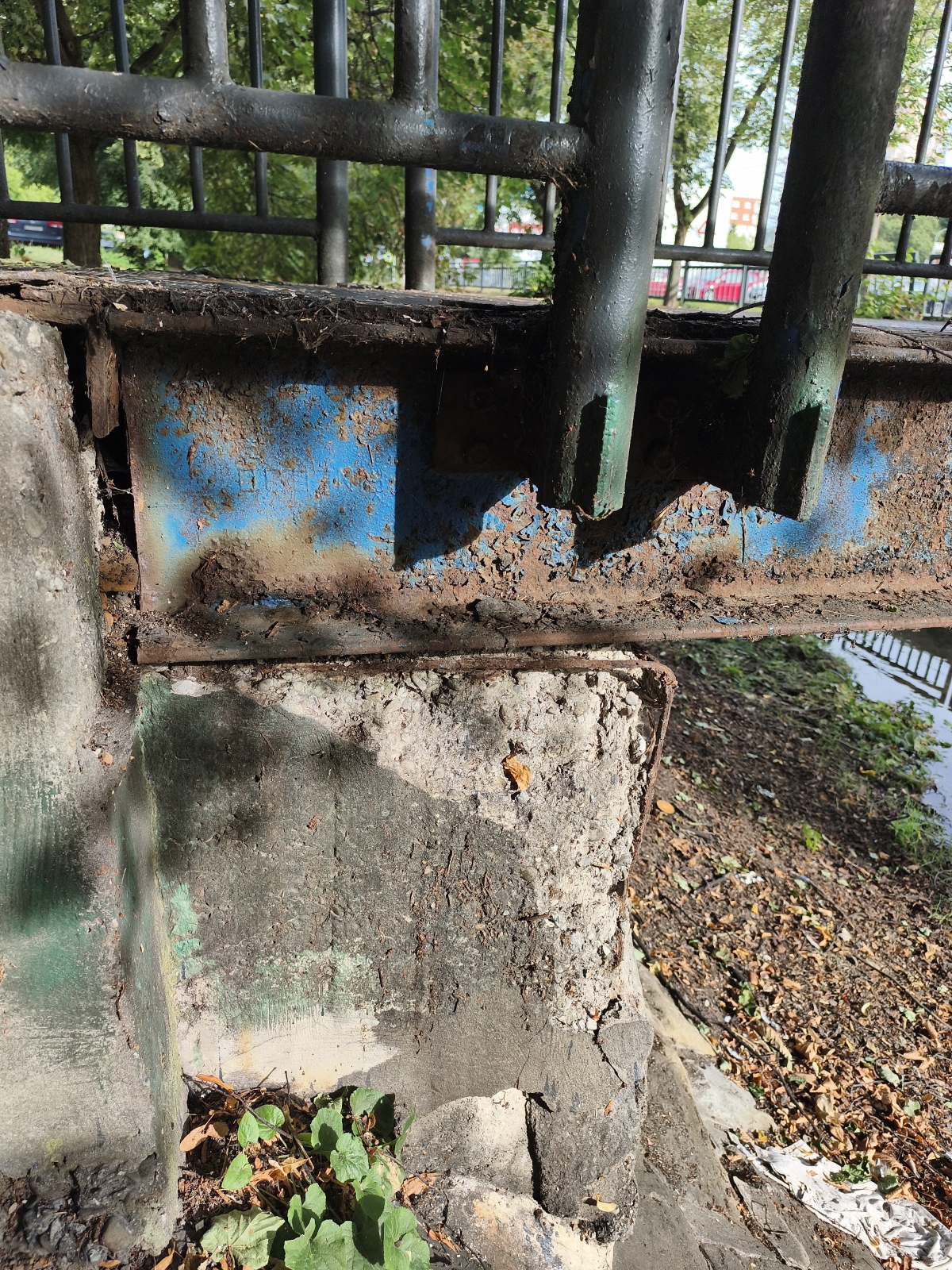

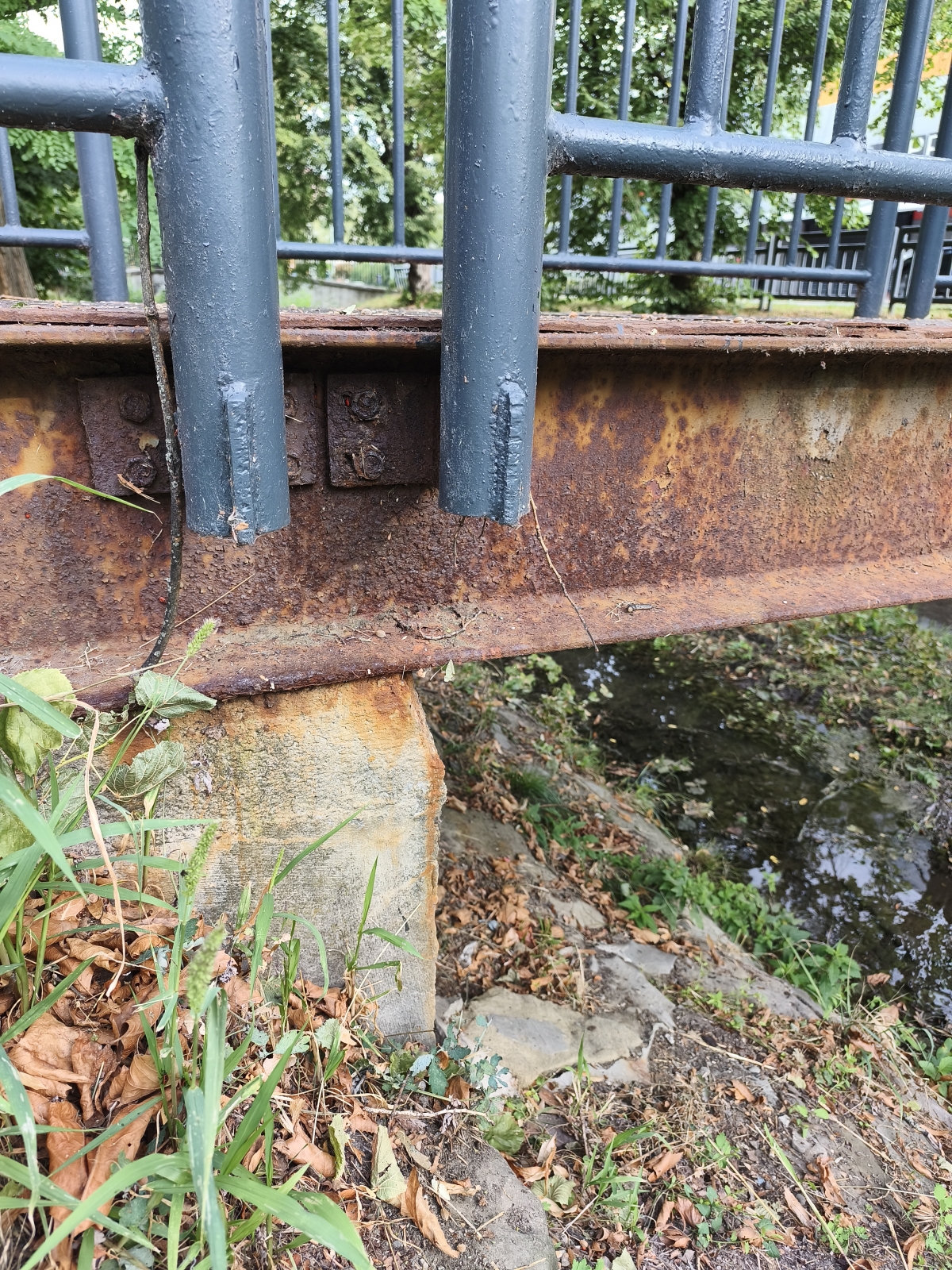

Lávky v centre mesta boli dlhé roky vystavené poveternostným vplyvom a ich technický stav sa postupne zhoršoval. Na viacerých miestach sa vyskytovali uvoľnené dosky, ktoré Technické služby mesta Stará Turá pravidelne ukotvujú, ale sú tu i nevyhovujúce zábradlia a znížená bezpečnosť. Životnosť existujúcich konštrukcií je na konci svojho cyklu.
Potok Tŕstie je zároveň vnímaný ako priestor s veľkým potenciálom, čo potvrdila aj urbanisticko-architektonická štúdia z roku 2019–2020. Mesto preto pristúpilo k riešeniu, ktoré kombinuje:
- zvýšenie bezpečnosti chodcov,
- estetické zlepšenie centra,
- podporu postupnej revitalizácie brehov potoka,
- vytvorenie jednotného architektonického riešenia.
Projekt je rozdelený na dva samostatné celky, ktoré riešia rôzne úseky centra mesta.

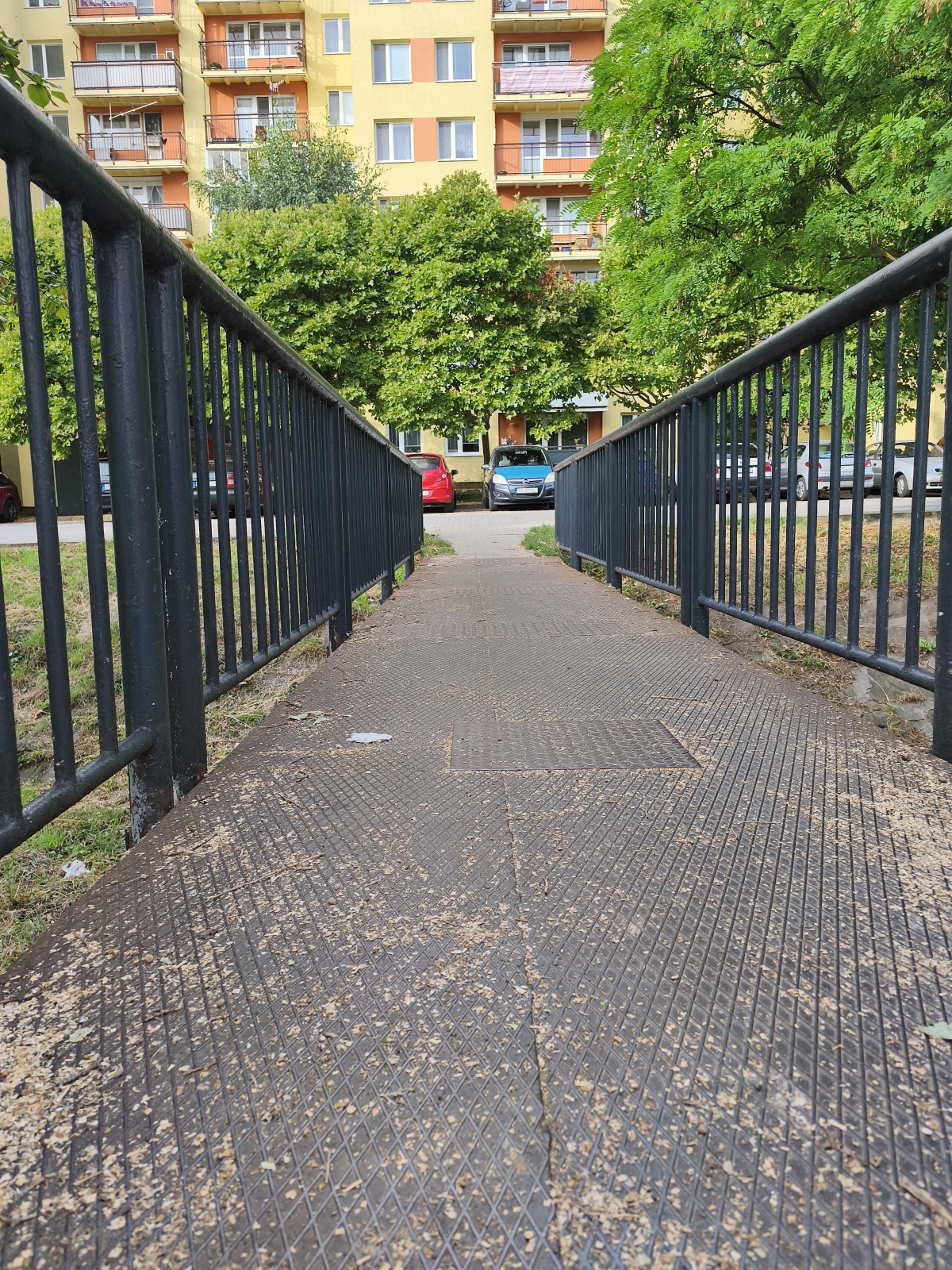

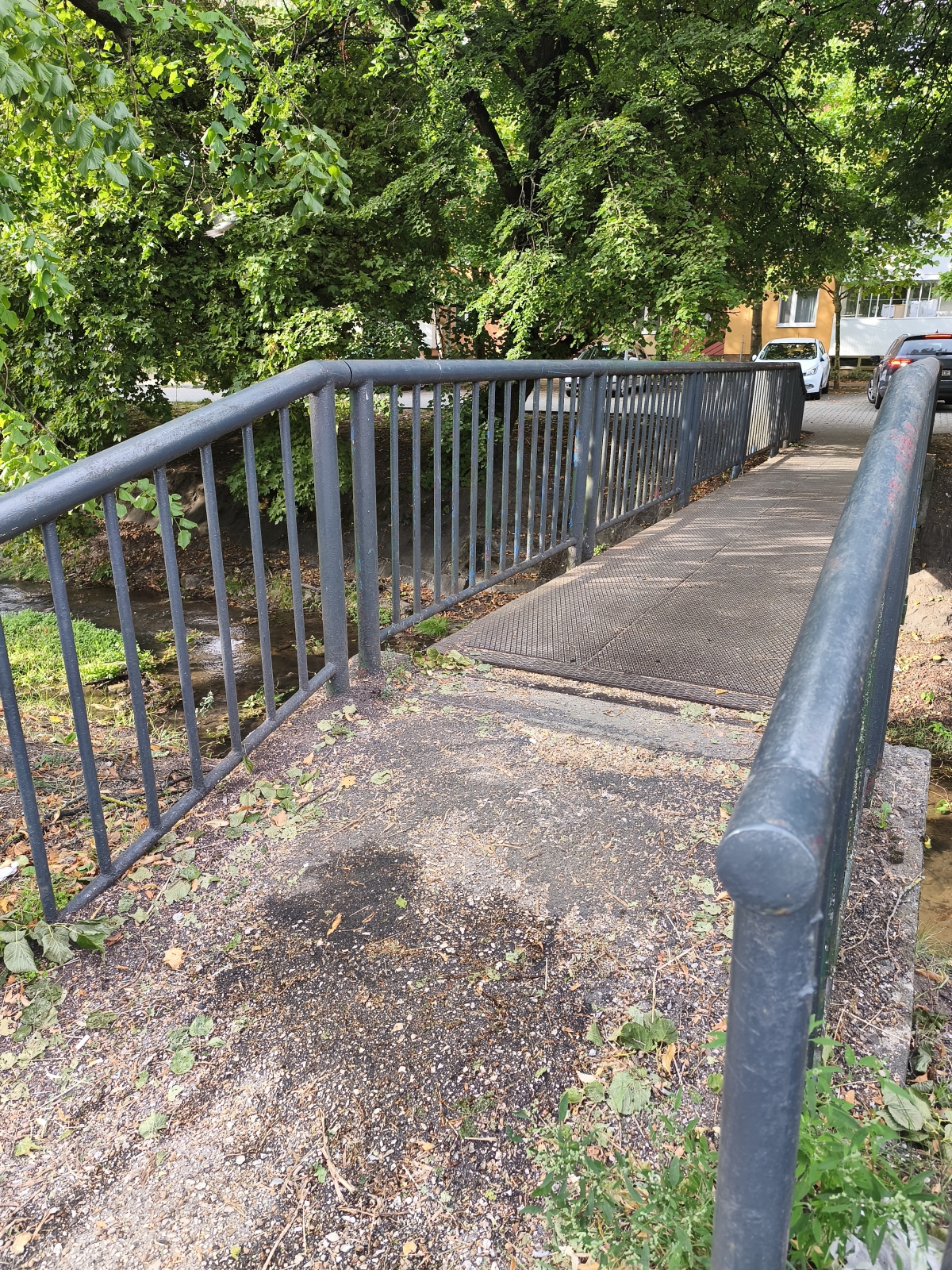

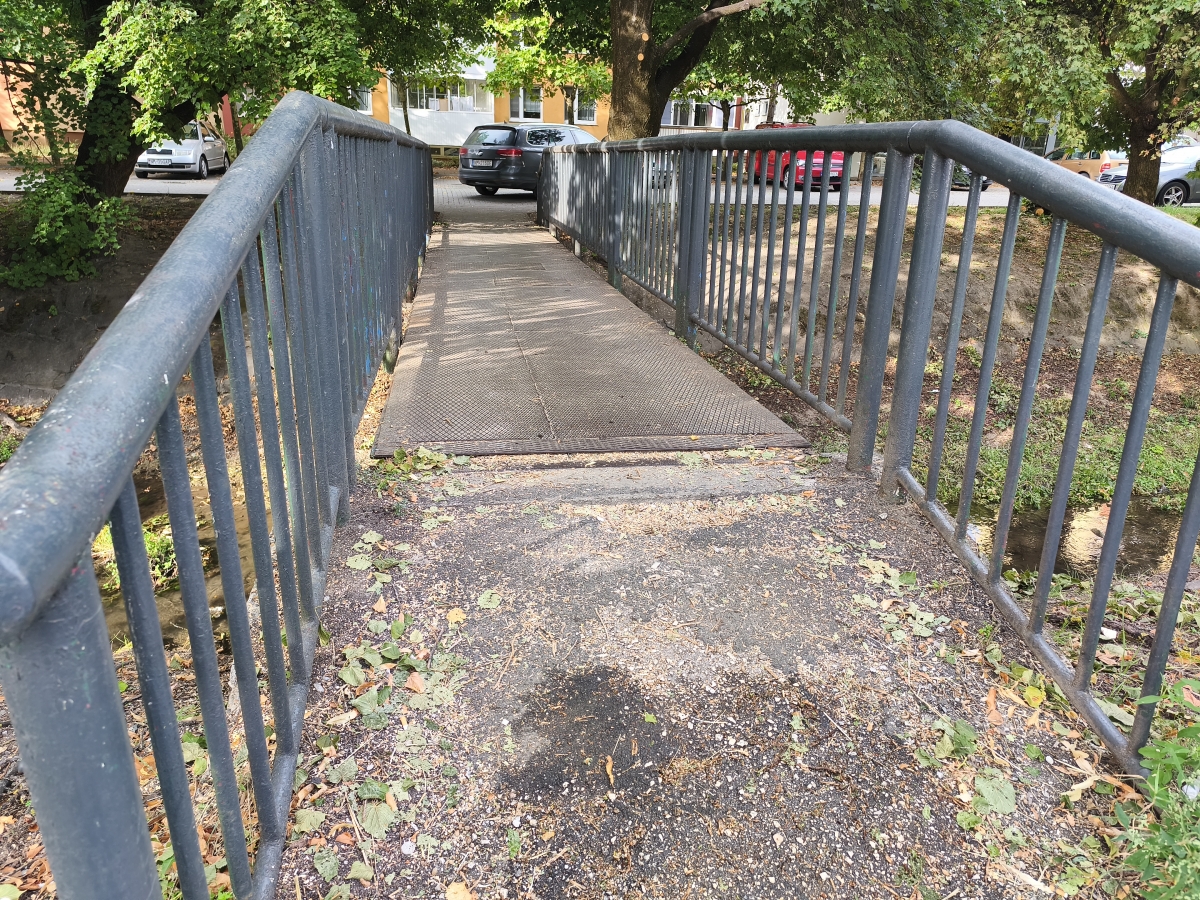

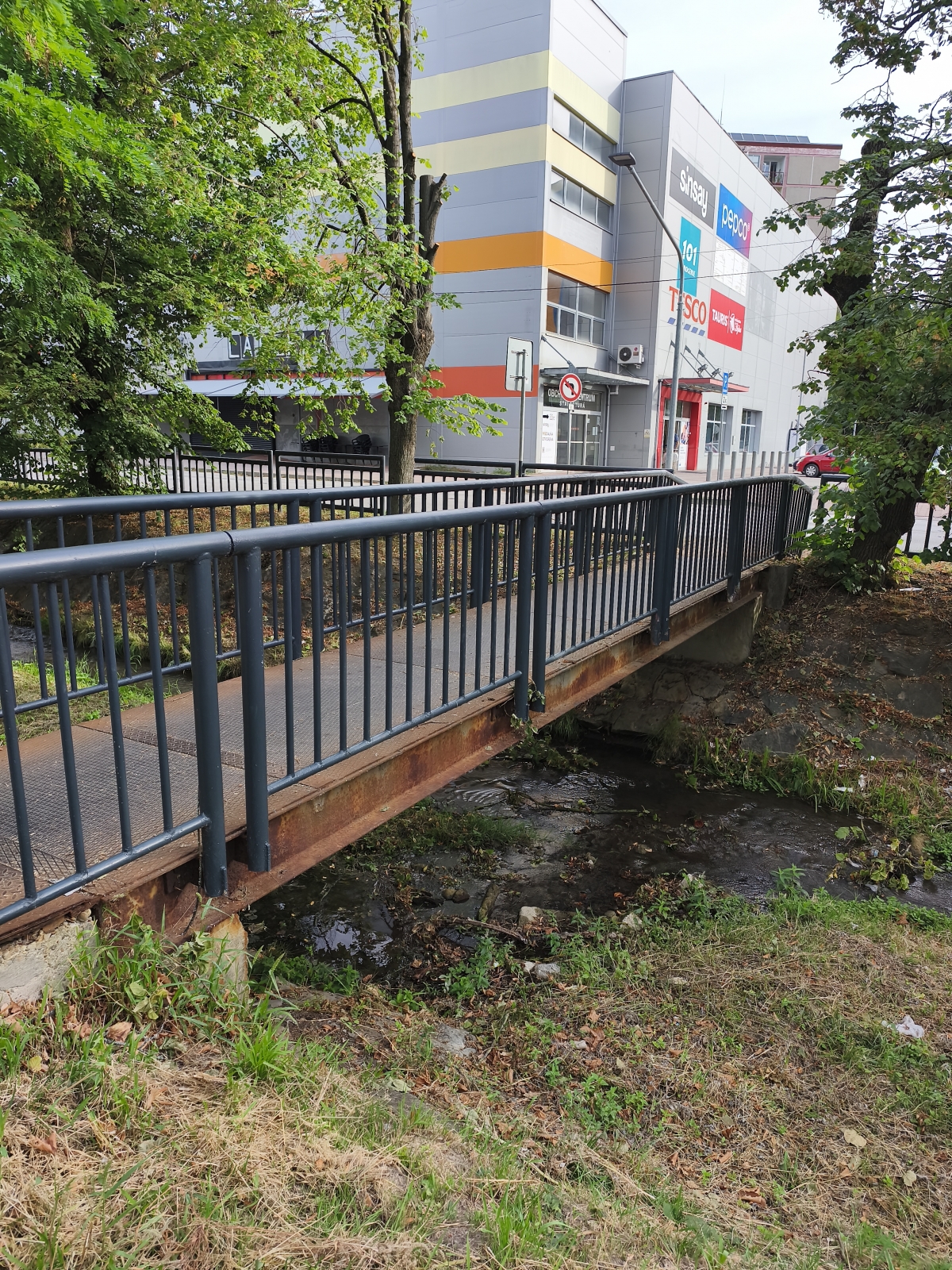

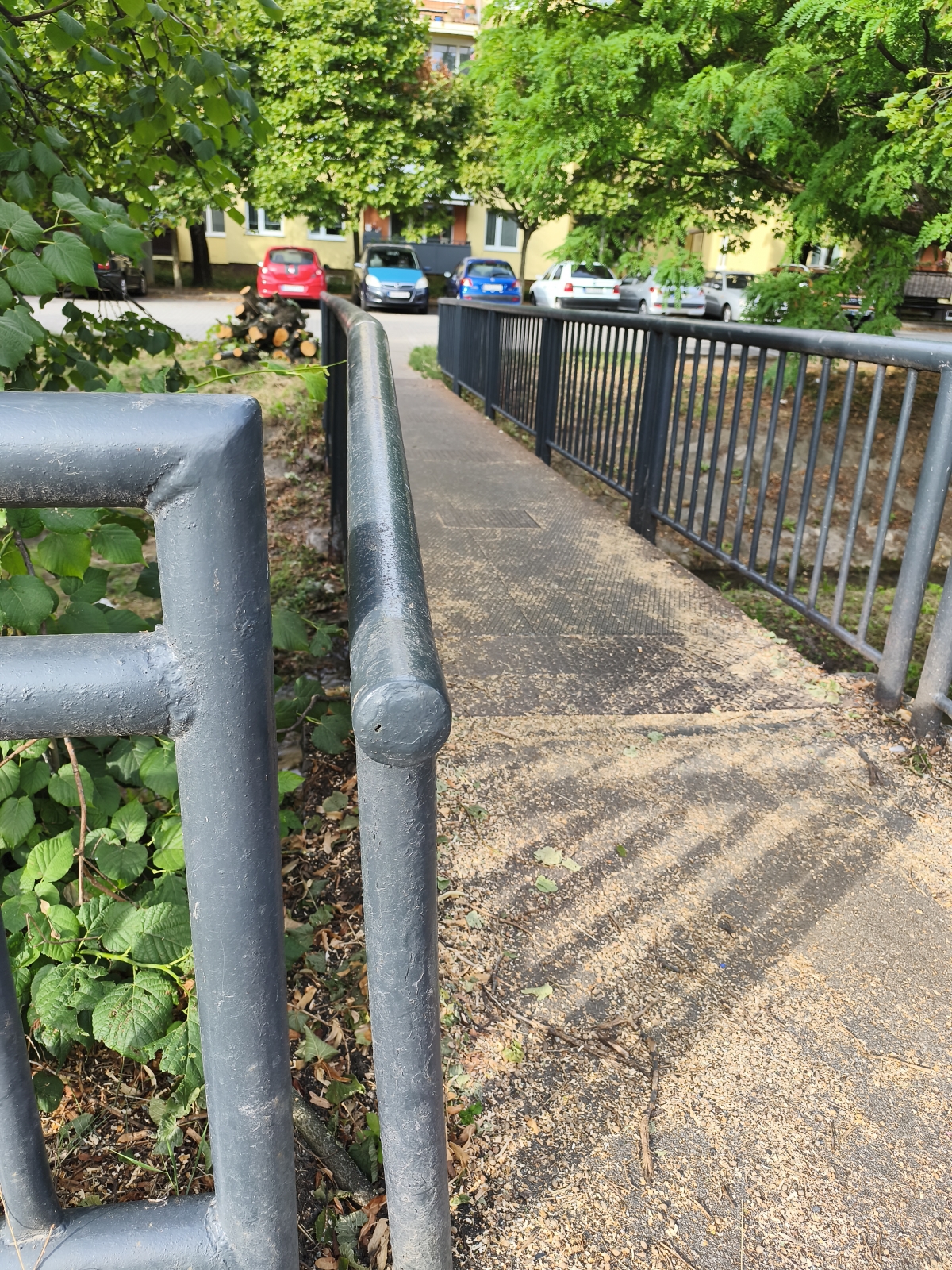

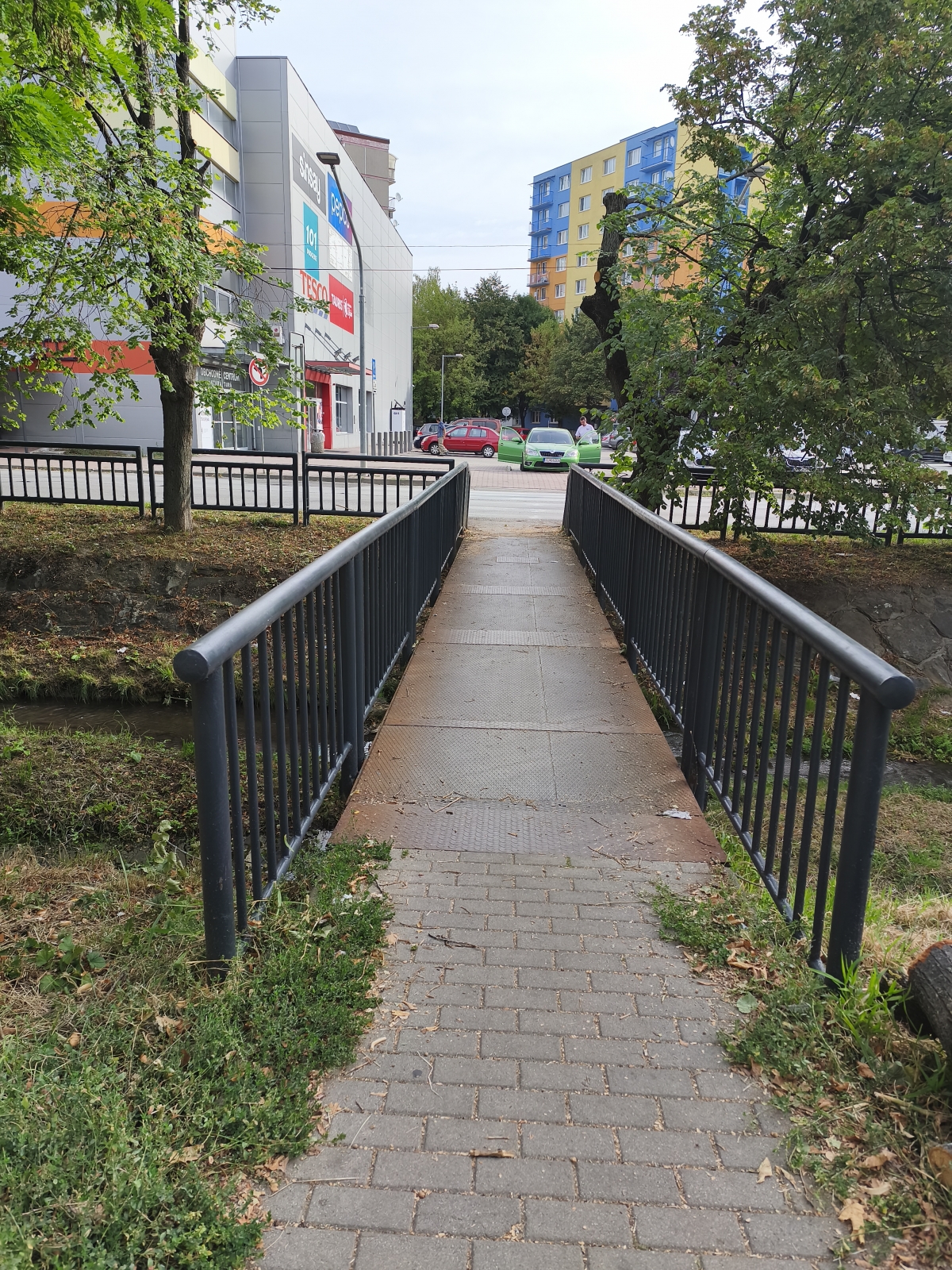

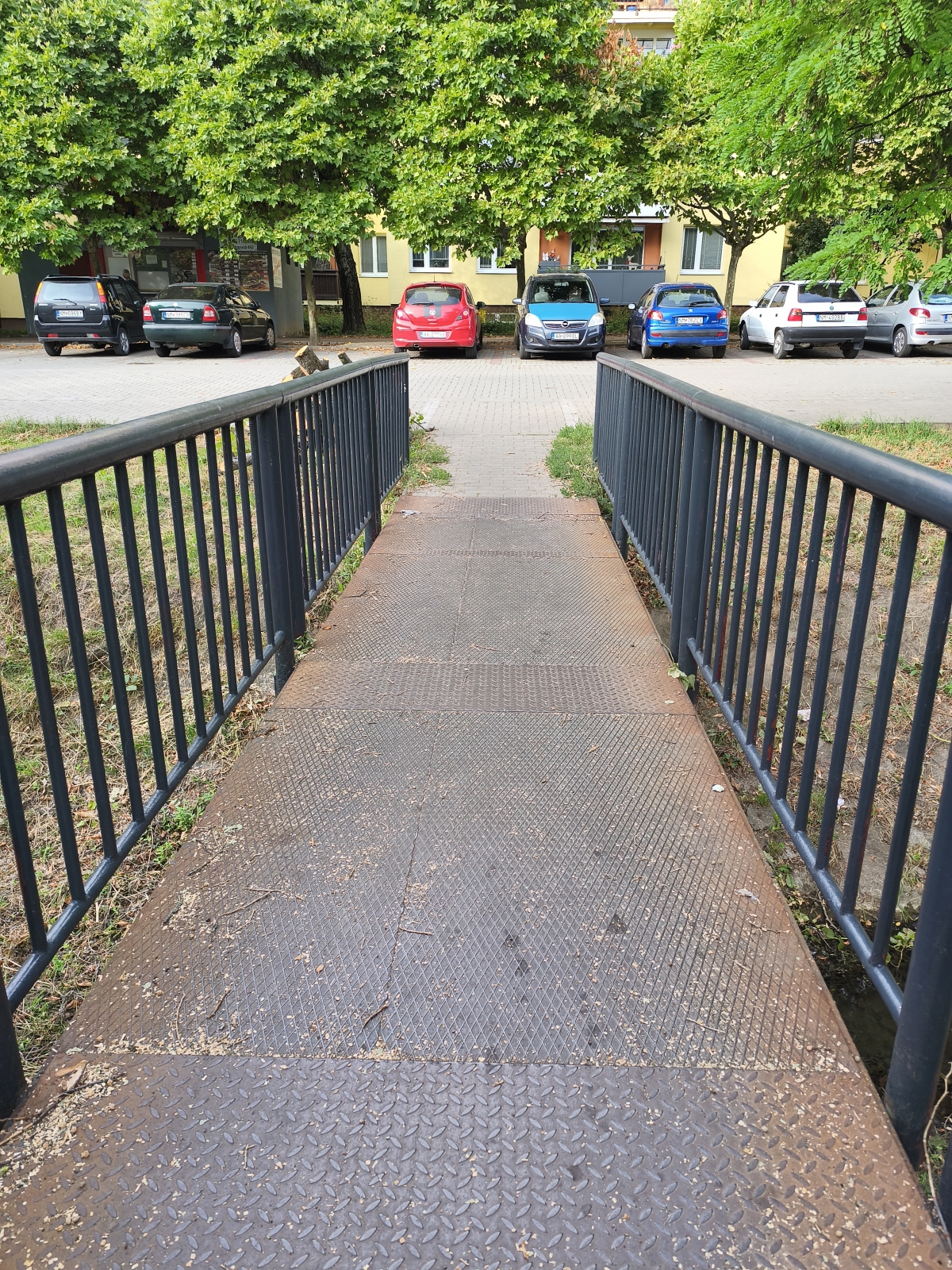

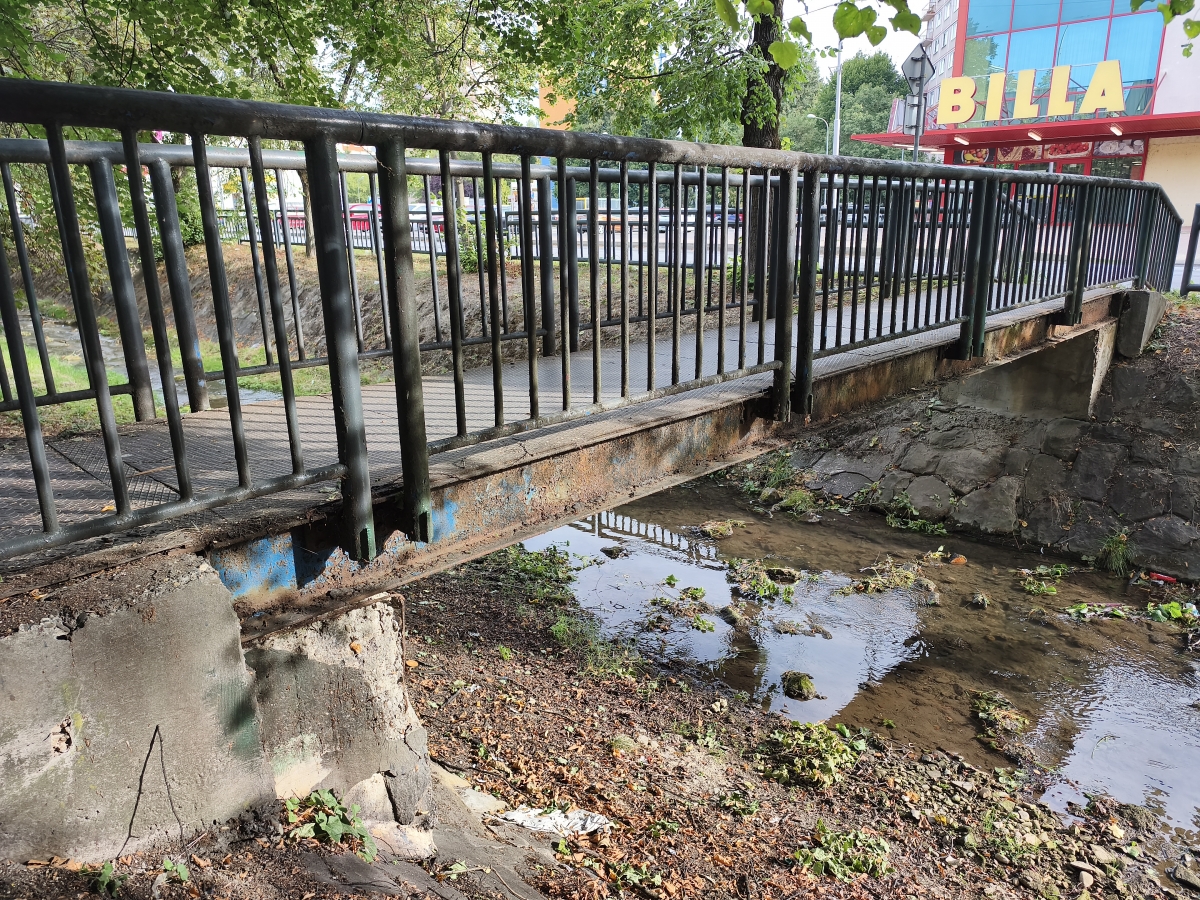

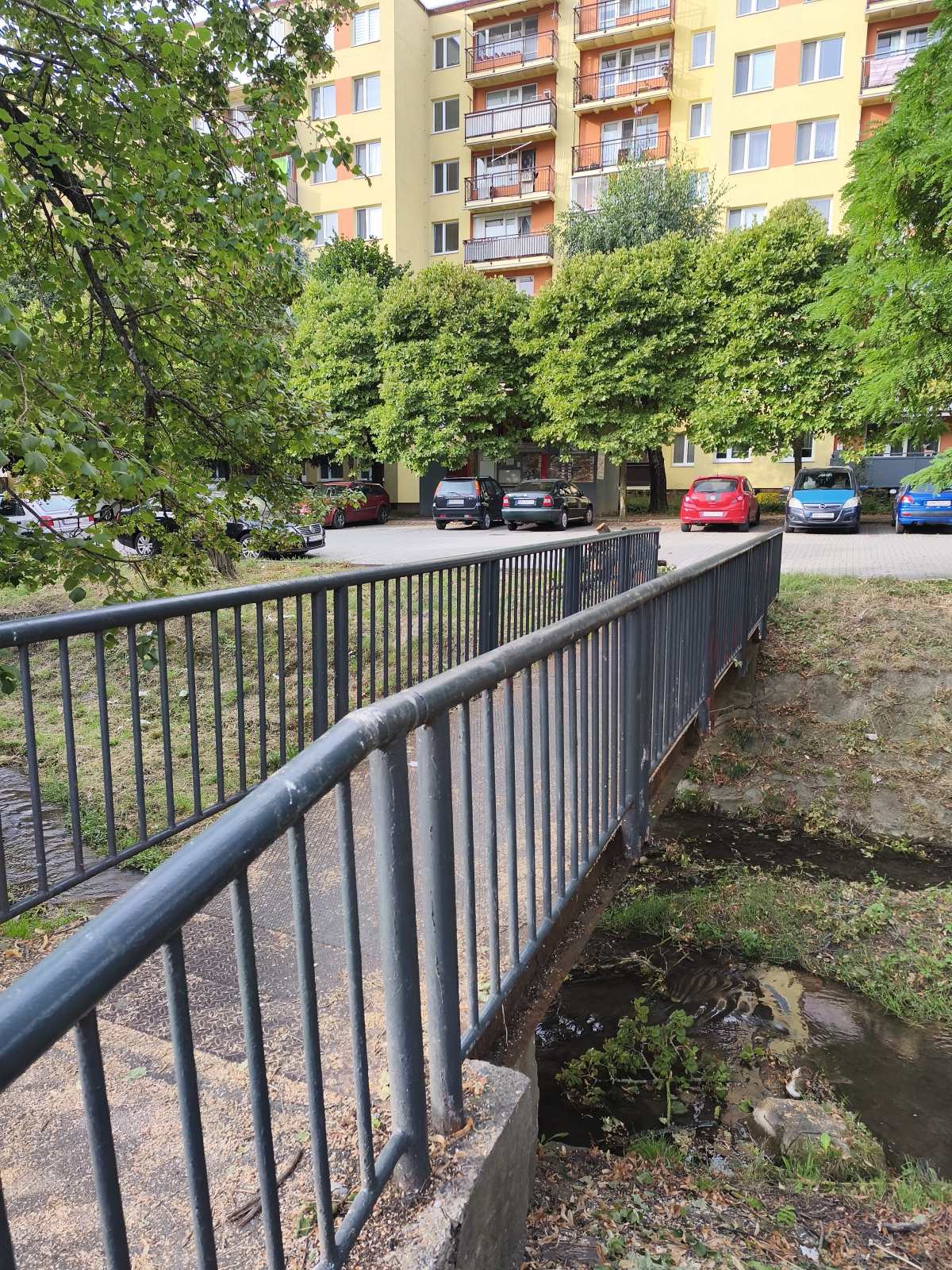

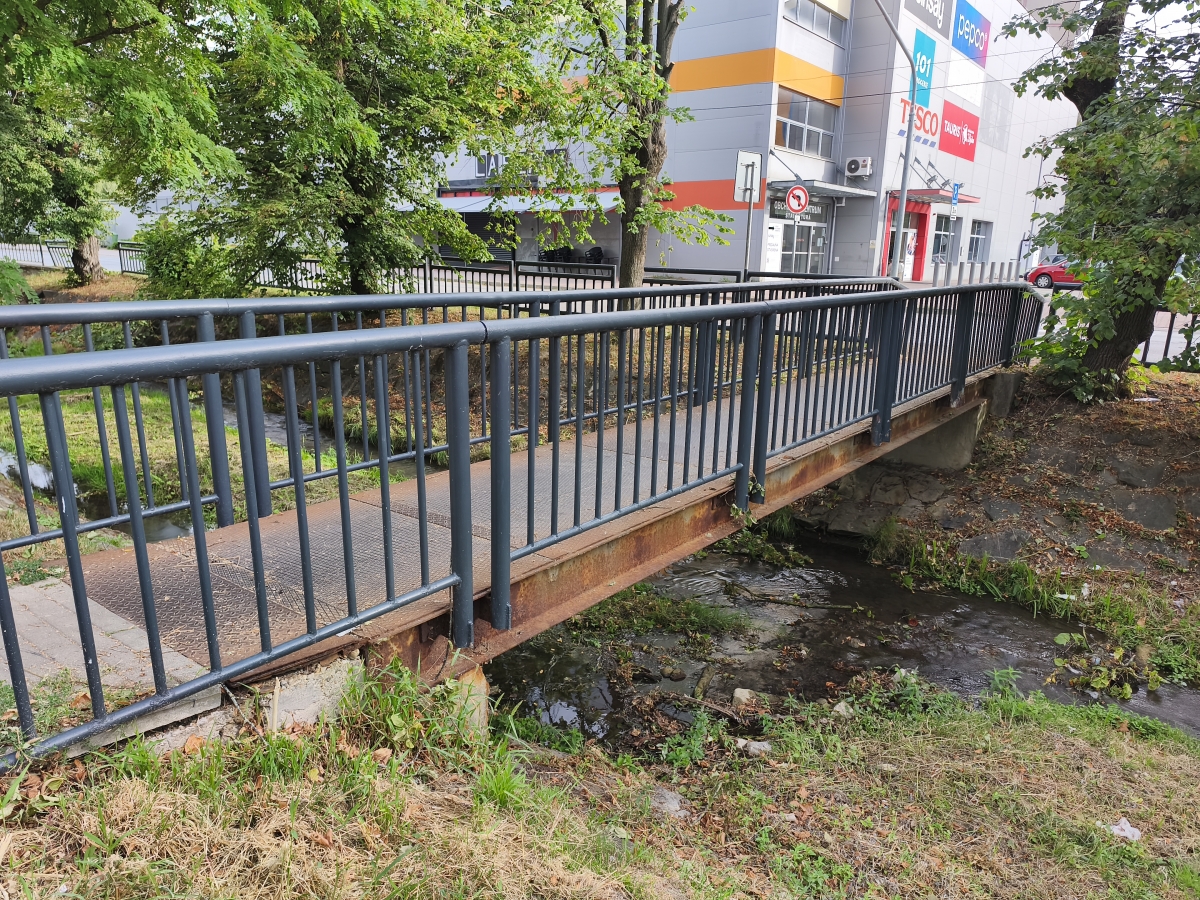

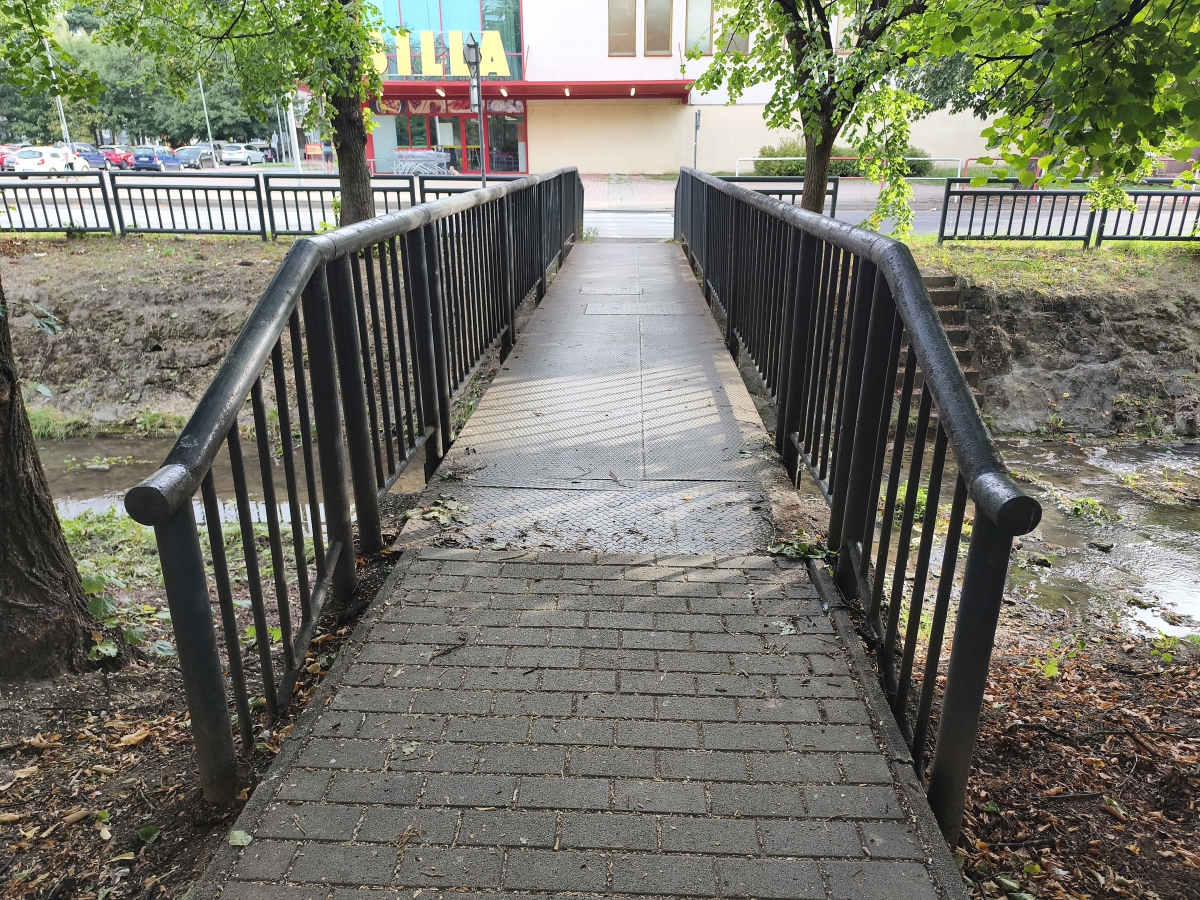

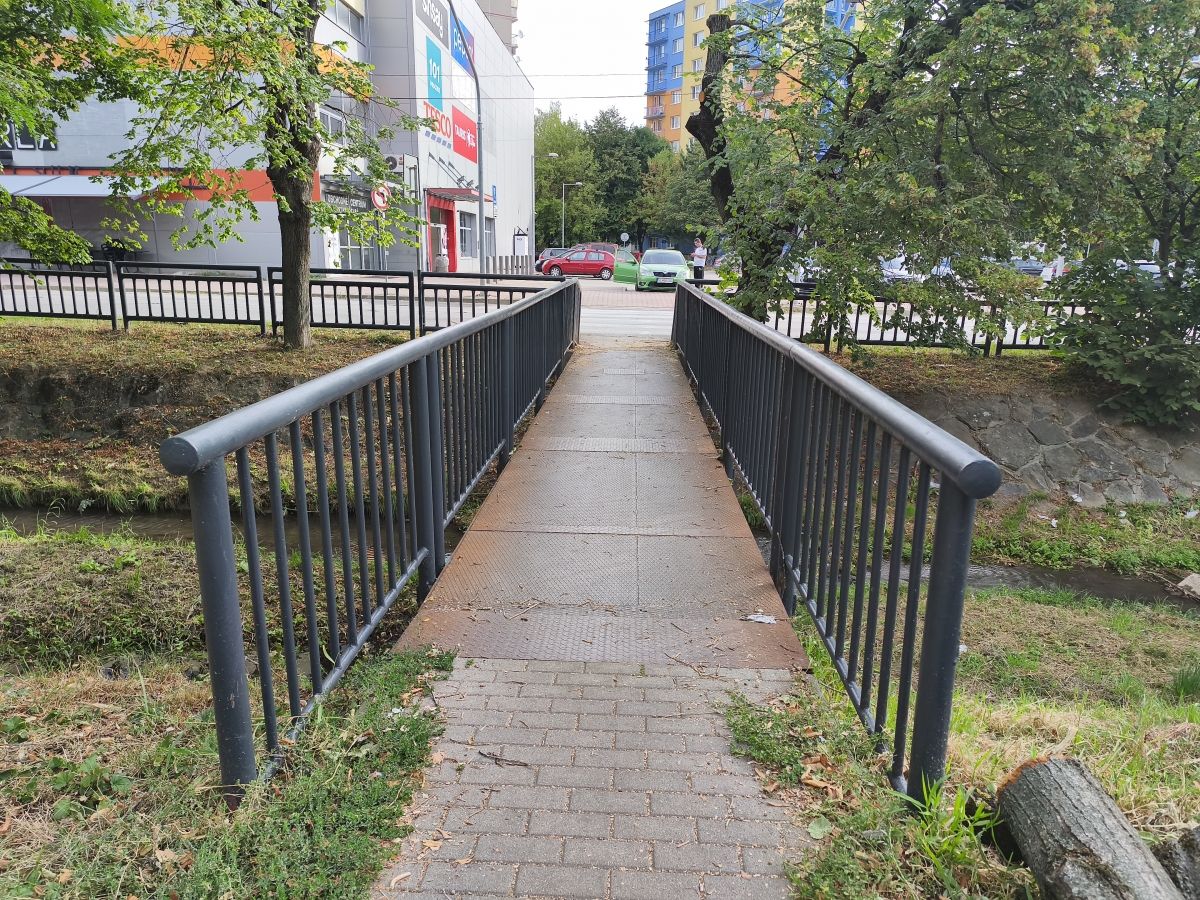

V úseku na Ulici SNP, oproti obchodným centrám Billa a Tesco, sa nachádzajú dve pôvodné pešie lávky. Obe sú oceľové, s pôvodnou plechovou protišmykovou podlahou a oceľovým zábradlím.
Tieto lávky sú určené na kompletné odstránenie a nahradenie novými konštrukciami. Pozemky v okolí obsahujú aj vedenia inžinierskych sietí, napríklad podzemné vedenie vysokého napätia či regionálnu cestu III/1211, čo bolo potrebné zohľadniť v rámci projektových riešení.
Nové riešenie
- pôdorysný tvar lávok zostáva jednoduchý a obdĺžnikový,
- priechodná šírka: 1,5 m,
- oceľové nosníky uložené na nových alebo čiastočne pôvodných základoch (podľa statického posúdenia),

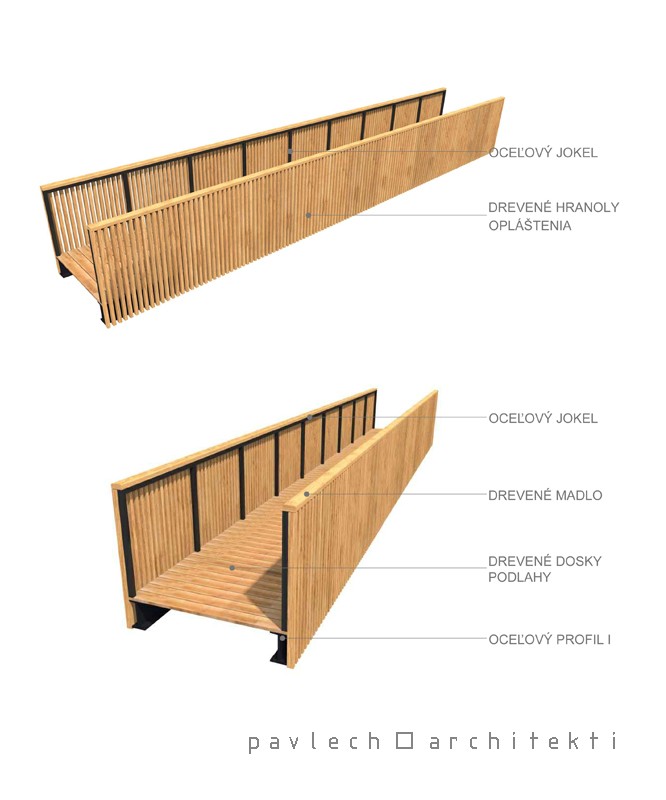

- oceľové zábradlie doplnené drevenými lamelami a dreveným madlom,
- drevená podlaha z protišmykových dosiek,
- podsvietenie zábradlia pod madlom, napojené na verejné osvetlenie.
Predpokladaná hodnota zákazky určená autorizovaným rozpočtárom bola 97 937,55 € bez DPH. Priemer cenových ponúk od oslovených firiem predstavoval
127 710 € bez DPH. Výsledná vysúťažená cena vo verejnom obstarávaní dosiahla 110 587 € bez DPH (136 022 € s DPH). Táto investičná akcia bude realizovaná z vlastných zdrojov mesta.

V úseku pri dnešných potravinách Tempo sa aktuálne nachádzajú dve pôvodné lávky – jedna betónová s asfaltovým povrchom, druhá drevená s oceľovou konštrukciou. Obe sú v nevyhovujúcom technickom stave a sú určené na odstránenie.
Špecifiká územia
- pod betónovou lávkou sa nachádza nefunkčný teplovod (bude odstránený),
- okolo lávky je vedený funkčný nadzemný plynovod, ktorý sa musí preložiť,
- betónová lávka bude odstránená až po preložení plynovodu (samostatná dokumentácia).
Nové riešenie
- oceľová nosná konštrukcia na nových betónových základoch,
- šírka lávky 1,5 m,
- oceľové zábradlie doplnené drevenými lamelami a dreveným madlom,
- drevené dosky ako pochôdzna vrstva,
- podsvietené zábradlie napojené na verejné osvetlenie,
- lávka sa bude posúvať bližšie k plánovanej zóne na Mierovej ulici.
V pôvodnej projektovej dokumentácii boli náklady na vybudovanie lávky vyčíslené na 98 976 €. Táto suma však bude aktualizovaná podľa aktuálnych cien a pripravovaných zmien v projekte. Pôvodný návrh počítal s vybudovaním novej lávky v mieste existujúcich lávok. Pri ďalšom posudzovaní projektu však vyplynula potreba riešiť nielen samotnú lávku, ale aj bezpečný pohyb chodcov v jej okolí a jej napojenie na plánovanú zónu Mierová. Z tohto dôvodu sa plánuje posunutie novej lávky bližšie k zóne Mierová. Vyriešiť sa musí aj bezpečné napojenie lávky na existujúci chodník. Problémom je najmä parkovisko pred prevádzkami, cez ktoré by chodci museli prechádzať, aby sa dostali z lávky na chodník pri hlavnej ceste. Mesto preto pripravuje v spolupráci s projektantom úpravu projektovej dokumentácie, ktorá bude zahŕňať nové umiestnenie lávky aj bezpečný a plynulý prechod cez komunikáciu a napojenie na chodník.
Prínosy nových lávok pre obyvateľov
✓ Bezpečnosť - Moderné konštrukcie, kvalitné zábradlia a nové osvetlenie odstránia dlhoročné bezpečnostné riziká.
✓ Estetika a identita mesta - Lávky sa stanú prirodzenou súčasťou priestoru potoka a vizuálne ho podporia ako mestský prvok.
✓ Vytváranie verejného priestoru - Nové lávky budú nielen funkčné, ale aj príjemné na pohľad – vhodné na krátku zastávku či prechádzku.
✓ Súčasť širšej revitalizácie - Projekt nadväzuje na štúdie: „Zóna potoka a návrh lávky“ a „Zóna Mierová“, ktoré riešia aj terasové sedenia, úpravy brehov či drobné krajinárske zásahy okolo potoka.
Časová os
- rok 2024
projektová dokumentácia
mestu bola odovzdaná projektová dokumentácia na lávku pri predajni potravín pána Stančíka a na lávky
- Rok 2025
povolenia a aktualizácie rozpočtu
prebiehali procesy povolení a aktualizácie rozpočtu pri lávkach pri obchodných domoch Billa a Tesco
- Rok 2026
povolenia a aktualizácia rozpočtu
proces povolení a aktualizácia rozpočtu pre lávky pri potravinách pána Stančíka
- Rok 2026
verejné obstarávanie, výber zhotoviteľa, realizácia 2 lávok (Billa, Tesco)
vyhlásenie verejného obstarávania, výber zhotoviteľa a realizácia lávok pri OD Billa a Tesco
- apríl 2026
1. verejné obstarávanie pre zhotoviteľa lávok (Billa, Tesco)
žiadna ponuka - zrušené
- apríl 2026
aktualizácia rozpočtu
2 lávok (Billa, Tesco)
- apríl - máj 2026
2. verejné obstarávanie pre zhotoviteľa lávok (Billa, Tesco)
zrušené - vysoké ponuky
- máj 2026
3. verejné obstarávanie pre zhotoviteľa lávok (Billa, Tesco)
výber zhotoviteľa
- júl 2026
podpis zmluvy so zhotoviteľom
lávky pri Bille a Tescu
- september 2026
začiatok fyzickej realizáce
lávky pri Bille a Tescu
- október 2026
posúdenie základov autorizovaným statikom
lávky pri Bille a Tescu
- október 2026
podpis zmluvy s projektantom
lávka pri Stančíkovi
- jar 2027
ukončenie fyzickej realizácie
lávky pri Bille a Tescu
